(轉載自中國光谷微信公眾號)
6月20日,湖北東湖科學城核心區光谷科學島起步區,投資10億元的引爆項目和新地標武漢超算中心,迎來關鍵性建設節點,首批7個預制化模塊箱體啟動吊裝,三層共61個箱體將于7月中旬全部吊裝完成,9月30日前建成投用,一期算力將達到50P,相當于10萬臺高性能計算機同時運行的計算能力。
該中心建成后將成為我國最大的集裝箱數據中心,并將與武漢人工智能計算中心形成合力,共同打造AI(人工智能)與HPC(高性能計算)的多樣化算力集群,以“雙中心”構建起武漢科技創(chuàng )新與產業發展的算力底座,推動湖北數字經濟發展邁向新高度。

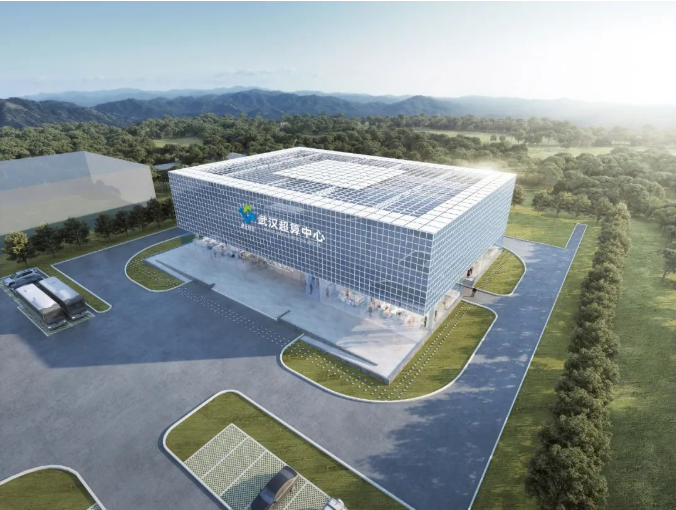

武漢超算中心效果圖
武漢超算中心項目是省級重大專項,總建筑面積約4400平方米,建設內容包括50P HPC算力系統和總體200P的機房基礎設施,項目由湖北省科技投資集團有限公司和武漢產業投資發展集團有限公司聯合投資,總投資額10億元。項目采用預制化模塊箱體建設——吊裝之前在箱體內提前鋪設集成電路、管道等基礎裝備,之后再實施吊裝、涂防水層、箱體間管道連接及配電等工序。

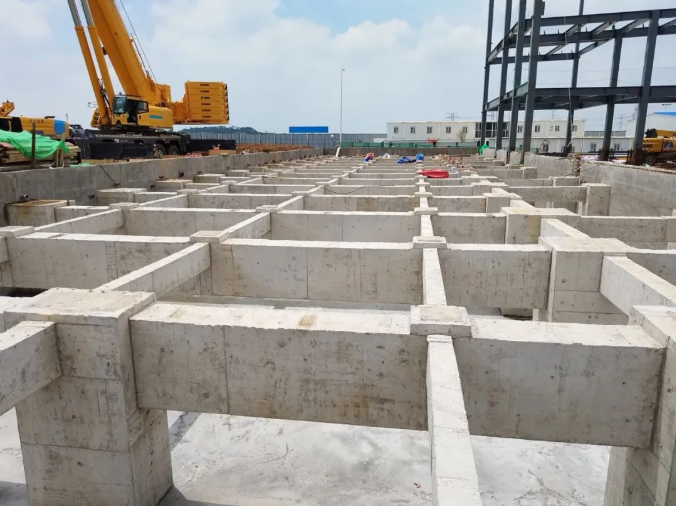

武漢超算中心機房基座
“采用預制化模塊箱體建設方式有兩個好處,一是所有的設備在吊裝前已全部在箱體里落位,現場工程產品化、標準流程生產,設備整體精準度更高,二是采用這種綠色裝配式建筑,不僅減少了垃圾排放,而且建設周期至少比普通土建要節省3至4個月,可確保9月30日投入試運營?!惫夤瓤茖W(xué)島(武漢)有限公司副總經理、武漢超算中心負責人羅慶說。

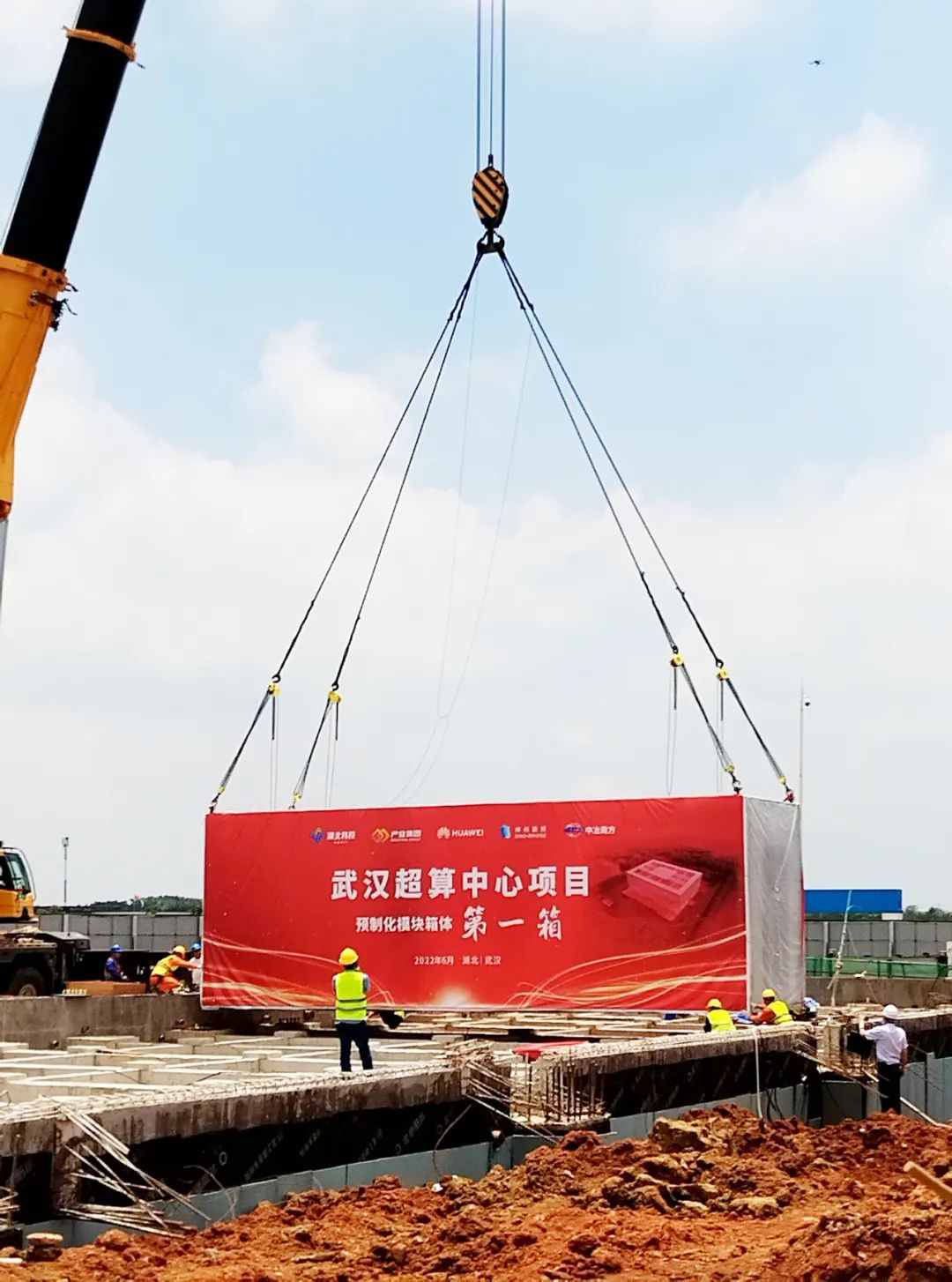

首個預制化模塊箱體吊裝
據介紹,武漢超算中心共有61個預制化模塊箱體,每個箱體長約12.2米,寬約3.5米,高約4.2米,拼裝時共分為三層,每層約20個箱體,采用預制模塊的方案,現場土建和工廠預制并行施工,極大縮短建設工期;以展廳、工作區域、會(huì )議室等為主的輔助業務區域,采用預制鋼結構方案;雙向開工,齊頭并進,實現雙區域交付時間將再次體現“武漢速度”。
